Motsvar til Nye Veier/Acciona, Statsforvalteren og kommuneoverlege Realf Ording Helgesen.

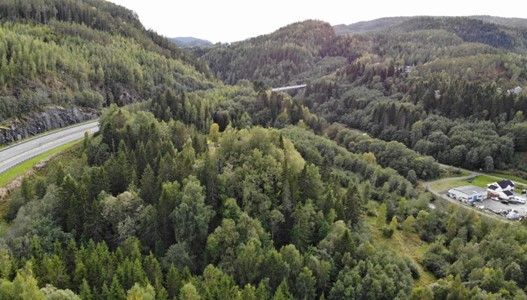

Før arbeidet med ny E6 startet var Nessvegen og vår bolig skjermet fra E6 og dens støy med vegetasjon og naturlige fjell, slik som på bildet. Nå som så å si all vegetasjon i Nesset er fjernet av Acciona, har selvfølgelig støynivået økt vesentlig, og det uten at det er utført tiltak.

Byggherre Nye Veier med sin leverandør Acciona har i alle møter med beboere vist til reguleringsplanen de er pålagt å forholde seg til av Malvik kommune, og har lovt å holde seg innenfor. Senest i brevet vi mottok 12. september angående nattarbeid, skriver Acciona sort på hvitt at de skal holde seg «langt under støygrensen».

Viser til artikkelen 23. oktober 2022 hvor Acciona sier at de i store og hele holder seg innenfor støygrensen. Hvordan kan de påstå dette?

I reguleringsplanen er det T -1442/2016 som gjelder, og den viser følgende støykrav:

Dersom lyden i eller ved bebyggelse med støyfølsomt bruksformål inneholder tydelige innslag av impulslyd eller rentoner, bør støygrensene i kapittel 4.2 skjerpes med 5 dB. Dermed er det følgende støykrav som blir gjeldende iht. Sweco i Nessvegen: 55 dB dag, 50 dB kveld og 45 dB natt i hverdager, lørdag 50 dB dag og søndag/helligdager 45 dB dag. Kilde: Nabomøte 9.12.21 Sweco.

Senest i et møte 19.05.2022, ga Nye Veier og Acciona lovnader om å holde seg under støykravene på 55 dB dag, 50 dB kveld og 45 dB natt.

Ifølge T-1442 har beboere krav på innsikt i støyrapporter, og her i Nessvegen mottar vi nå daglige rapporter. Men verdiene i rapportene overskrider den tillatte støygrensen i henhold til T-1442 nesten hver dag, kveld og natt.

Her er eksempel på Acciona sin egengenererte støyrapport fra 5. oktober, hvor de utførte nattarbeid. Rapporten viser klart at de er over støygrensene:

Vi har over hundre av disse rapportene hvor Acciona er over støyverdiene. Så hvordan kan da Acciona si at de er innenfor støygrensen? T-1442 sier at beboerne har krav til innsikt i rapportene, men hva skjer når byggherren mener at målingene vi mottar, som klart viser at Acciona ligger over verdiene, ifølge de ikke gjør det? Hvilke målinger er det de går ut fra?

Som grunnlag for dette har vi vært i kontakt med de instanser som man tenker bør ta ansvar for at reguleringsplanen følges, kommunen, kommuneoverlege, Statsforvalter, fylkeslege og fylkesvaraordfører i Trøndelag.

  • Eventuelle avvik fra retningslinje for behandling av støy i arealplanlegging T - 1442/2016 i anleggsfasen skal avklares med kommunen.

  • Nye Veier skal gjennomføre støymålinger hos innbyggere som føler seg berørt av veien, og gjennomføre tiltak der det er behov.

Kilde: Hommelvik Sør Folkemøte 10.06.21 plansje: 19 REGELVERK OG BESTEMMELSER - STØY I ANLEGGSFASE

Her oppgis at hvis Acciona ligger over i støyverdier, så skal Nye Veier gjennomføre tiltak, og eksempler på slike tiltak ble også gitt i folkemøtet 10. juni 2021. Her i Nessvegen er det fortsatt ikke pr. dags dato noe skjerming for støy.

Statsforvalteren skal sørge for at du som innbygger får oppfylt rettighetene du har krav på fra det offentlige, han ser til at kommunen gjør jobben sin. I e-post fra seniorrådgiver for Statsforvalteren Tore Haugen den 31. april 2021, til Acciona, Nye Veier og Malvik kommune, skriver han at støyende arbeid som er over de angitte grenser ikke kan fortsette før det er utført tiltak som sikrer at grensene overholdes.

Når vi med dokumentasjon kan vise til at støygrensene ikke blir overholdt, blir man en kasteball mellom Nye Veier, Acciona, Malvik kommune og Statsforvalter. Men hvem har egentlig ansvar for å følge opp at støyverdiene er i henhold til T-1442, samt ansvar for å følge opp at tiltak faktisk gjennomføres av Nye Veier? Hva med kommuneoverlegens ansvar i henhold til miljørettet helsevern?

Den varslede tre ukers perioden med nattarbeid er avsluttet, men nettene 27. og 28. oktober har nok en gang Acciona vært aktive på nattestid, og igjen ligger støynivået over støygrensen.

Det er hyggelig å lese at Acciona vil arbeide for å iverksette flere støyreduserende tiltak, men tiltakene skal være på plass før anleggets oppstart.
